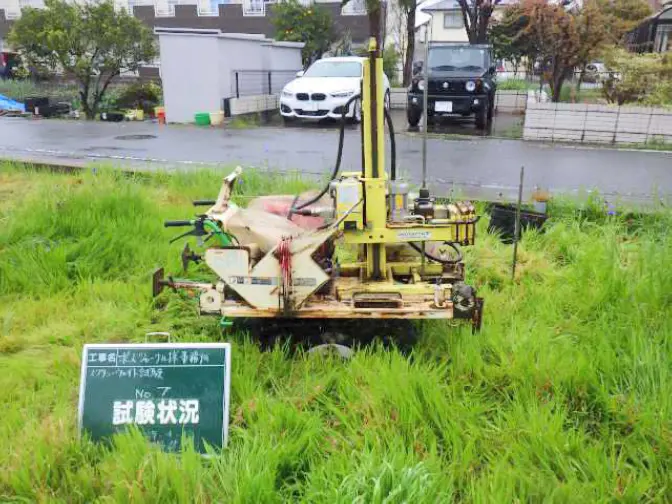

(1)スウェーデン式サウンディングで土地の応力の検査
(2)基礎の一決め 建築用語で水平を出す事を【水を盛る】と言います。
(3)砕石に転圧をかけて高さの調整をしてから基礎工事の開始です。
(4)鉄筋検査です。鉄筋の太さ、継ぎ手の長さは検査で最も重要な項目です。
(5)鉄筋検査 所定の位置に鉄筋が組み上がりましたら、役所立ち会いの検査です。
(6)ポリエチレンフィルム施工後、鉄筋を組み上げ検査を受けて工事完了

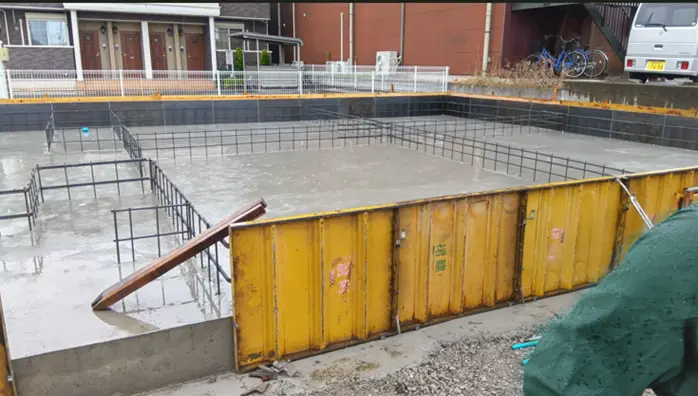

(7)いよいよコンクリートの打設です。ベースコンクリート
(8)立ち上がりコンクリートの型枠です。糸を張って通りを見ます。
(9)立ち上がりコンクリートの打設後、養生期間をおいてコンクリートの型枠を外します。
(10)基礎天端と土台の下端の間に気密材を敷き込みます。素材はEPDM

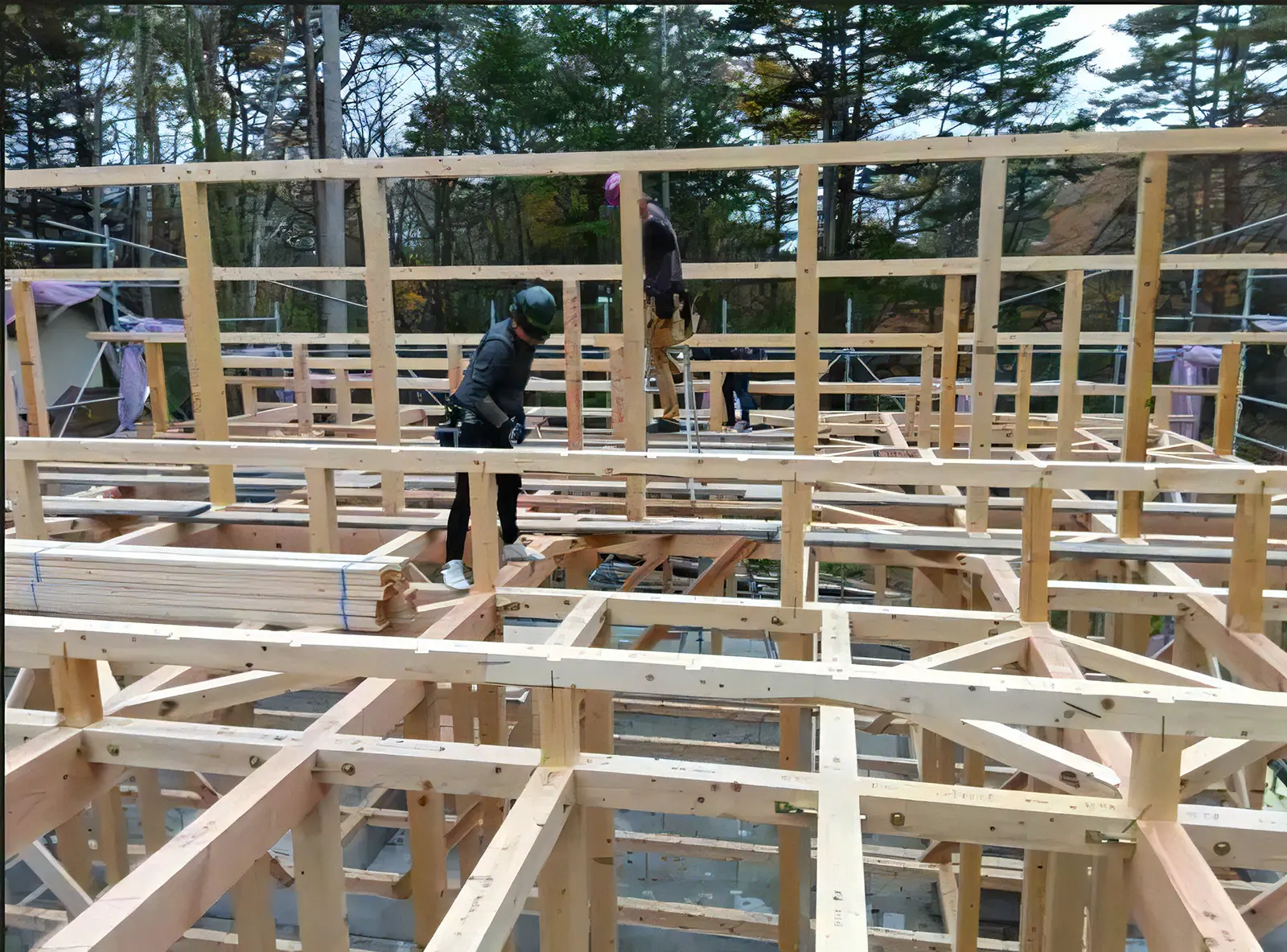

(11)いよいよ建て方ですが、安全作業のため外周部に足場を先に組みます。
(12)土台敷き込後に、柱を建てます。
(13)建て方です。柱の垂直を見ています。
(14)2階の床合板を貼り、足場代わりにして2階の柱を建て始めます。
(15)野地板の施工完了次第、緑色のルーフィングを敷きます。
(16)棟換気部材です。棟の長さいっぱい施工します。
(17)白く見えるのが瓦残です。瓦残の上に瓦座を施工して排水の経路を確保してから、瓦を乗せます。
(18)間もなく瓦工事完了です。
(19)構造用合板 N50150ミリピッチで施工
(20)筋交いの施工 金物の壁倍率 2倍
(21)筋交いの柱脚の部です。
(22)基礎と柱を金結するホールダウンの金物です。
(23)柱の引きぬき補強用金物です。
(24)基礎の内側に粉炭を吹きつけます。

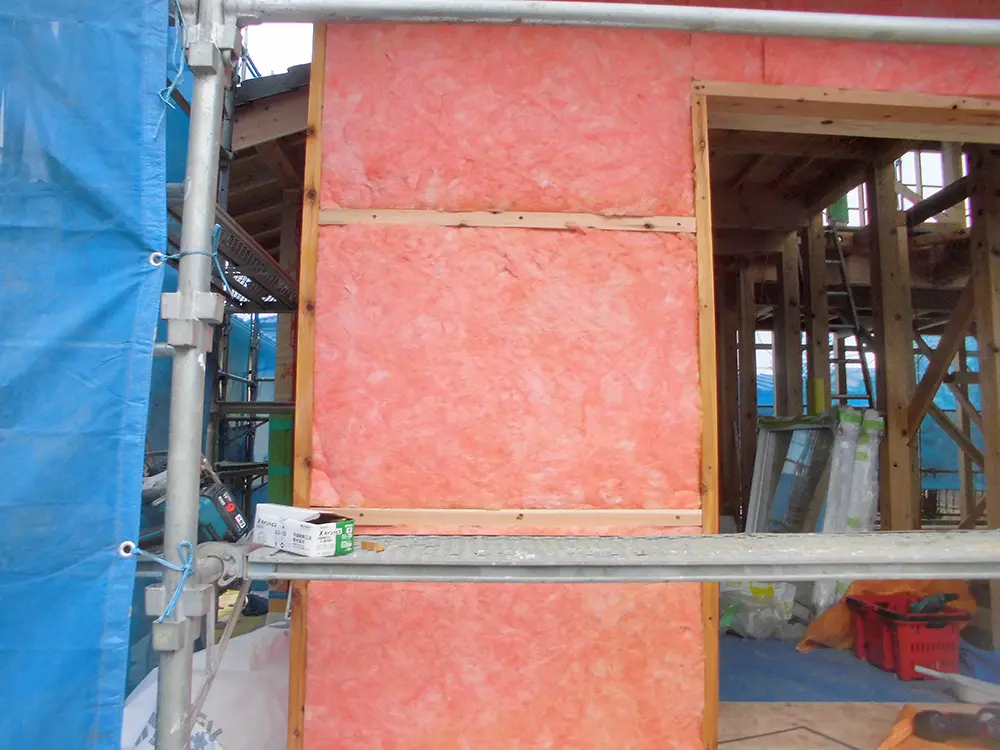

(25)断熱材の充填です。隙間なく施工しています。

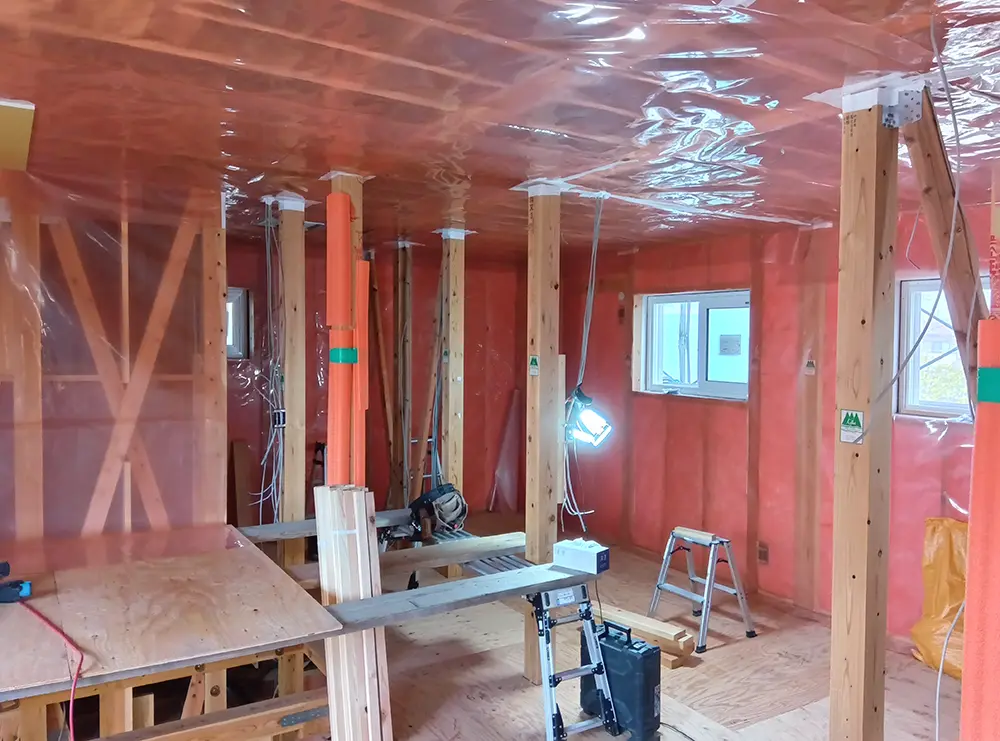

(26)真壁の施工です。充填した断熱材をポエチレンフィルムで覆います。防湿と気密のために。
(27)屋根断熱の屋切り部分の壁です。梁にかかる柱に気密のため下地を抱かしてテープで留めます。
(28)
(29)天井断熱の断熱材の厚みは壁の倍の厚みを基本施工致します。
(30)屋根断熱施工。高性能グラスウール16K240ミリの施工です。
(31)断熱施工の検査です。
(32)UBまわりの断熱気密工事です。壁はあらかじめ合板等で気密を完了しておきます。

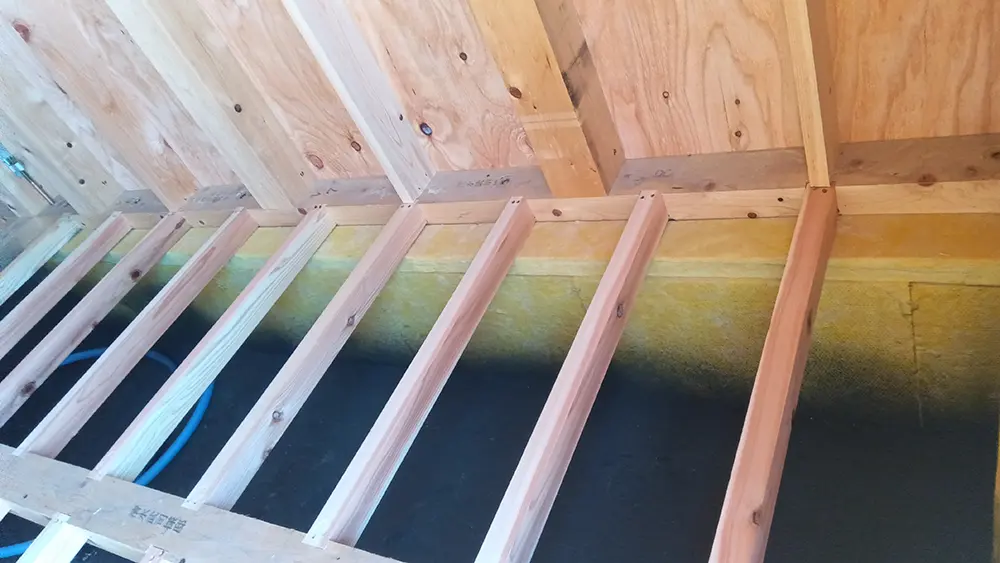

(33)基礎断熱 GWをプラスチックの釘で止めその上に耐アルカリネットを施工してモルタルで保護をします。
(34)外部モルタル下地です。
(35)中貫の上にフェルトと貼りラスアミを描けます。
(36)軒天井の仕上がりです。ケイカル板です。
(37)耐火ボード下地に漆喰を塗る準備をしています。
(38)これぞ匠の技です。漆喰を塗っています。
(39)床の穴は床下の湿度調整用です。

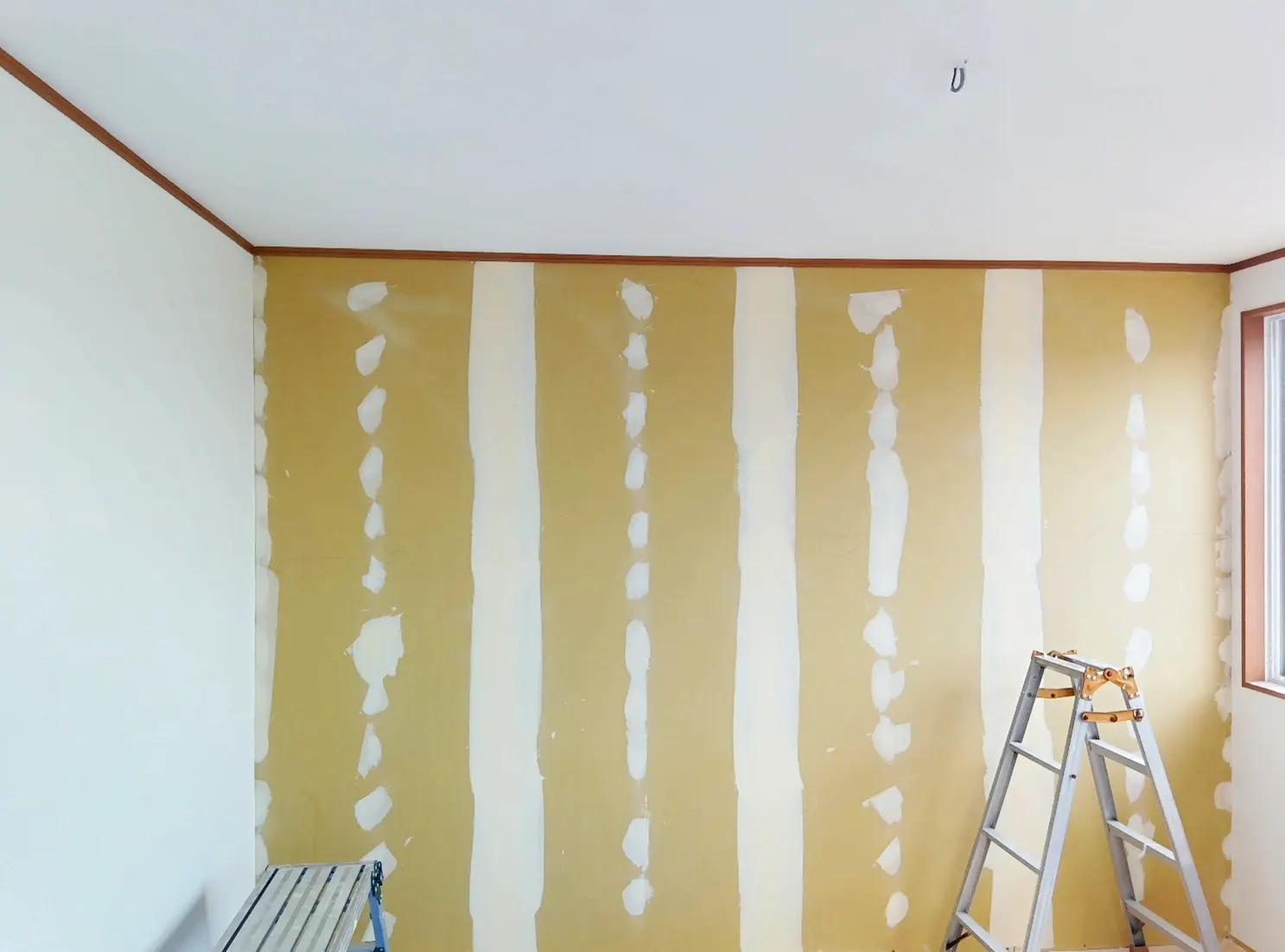

(40)壁 天井の仕上がりです。
(41)洗い出しの床施工です。
(42)衛生設備の取り付け。
(43)洗面化粧台の取り付け
(44)階段付近 仕上がりました。
(45)外観です。
